广西北部湾国际生鲜冷链园区项目总投资38亿元,总占地1800亩,总建筑面积50万平方米。一期占地600亩,投资10.93亿元,总计容建筑面积约37万平方米。
广西北部湾国际生鲜冷链园区项目(一期)通过采用EPC总承包模式,项目总承包单位为:中铁建设集团有限公司华南分公司,钢结构分包单位为:广西景典钢结构有限公司。项目共6栋,单栋主体结构为单层轻型钢结构门式钢架冷库或常温库,总宽80m,总长度为120 m。冷库或常温库高度9.45m和高度为15.8m高低跨冷库或常温库。其中钢柱为焊接H型钢柱,最大界面尺寸为HI700-10-16*400, 钢梁为变截面焊接H型钢梁,最大变截面尺寸为PHI850-500-8-10*250。

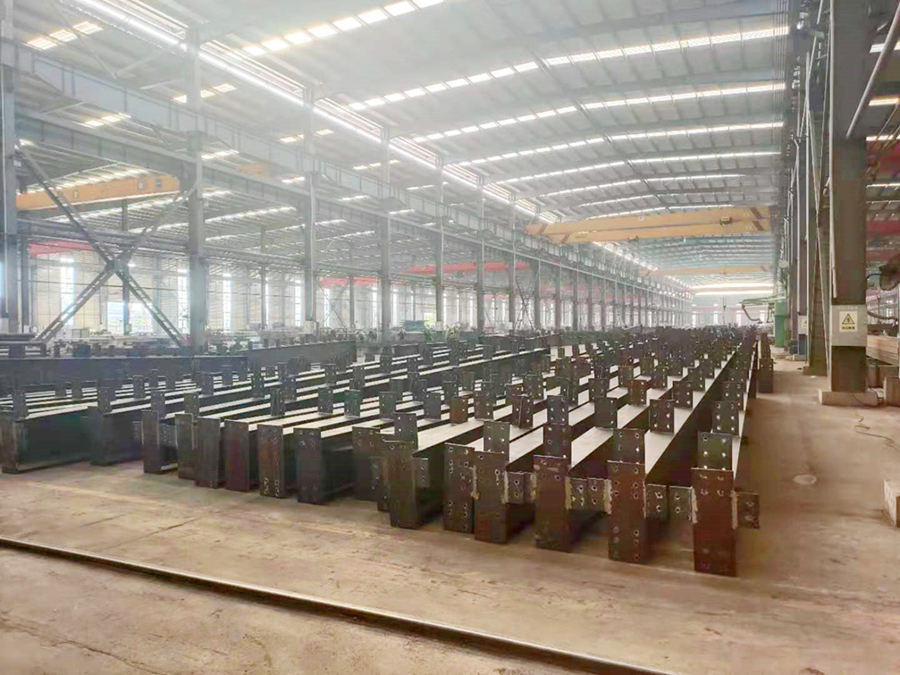

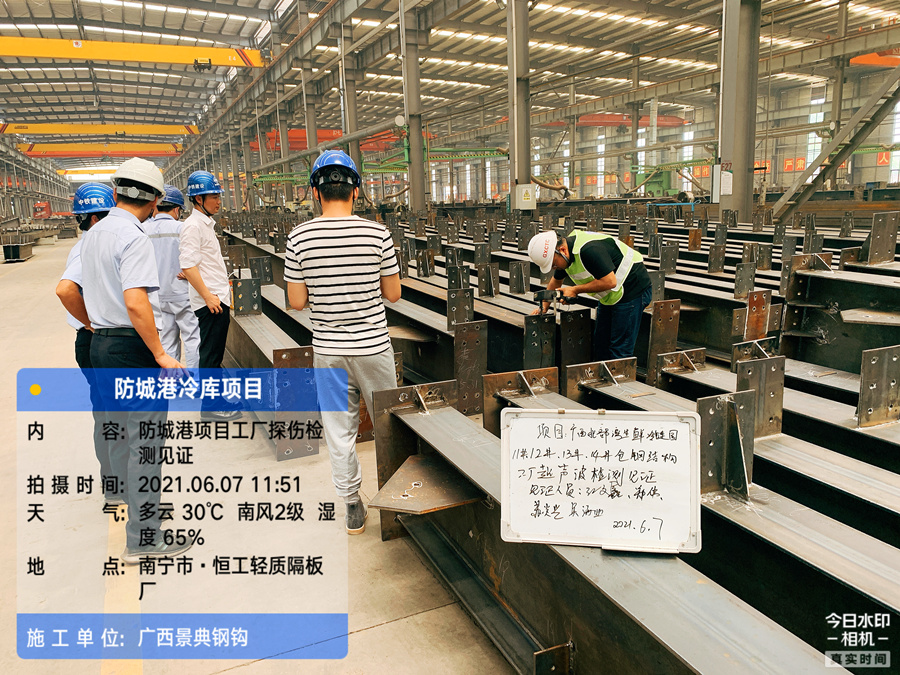

本钢结构工程施工的总体布署思路主要包括工程管理与工程施工两方面,工程管理上以“顾全大局、责职分明、发挥强项、统一协调”为指导思想;工程施工上,对于本钢结构工程的钢梁、钢柱等其它类似加工件(运输条件允许范围)则以“工厂制作、散件运输、现场拼装、高空安装”为原则进行施工;在整个工程施工过程中,本公司将充分发挥技术与设备的优势,以统一的专业化管理,精湛的施工技术,确保精品工程。

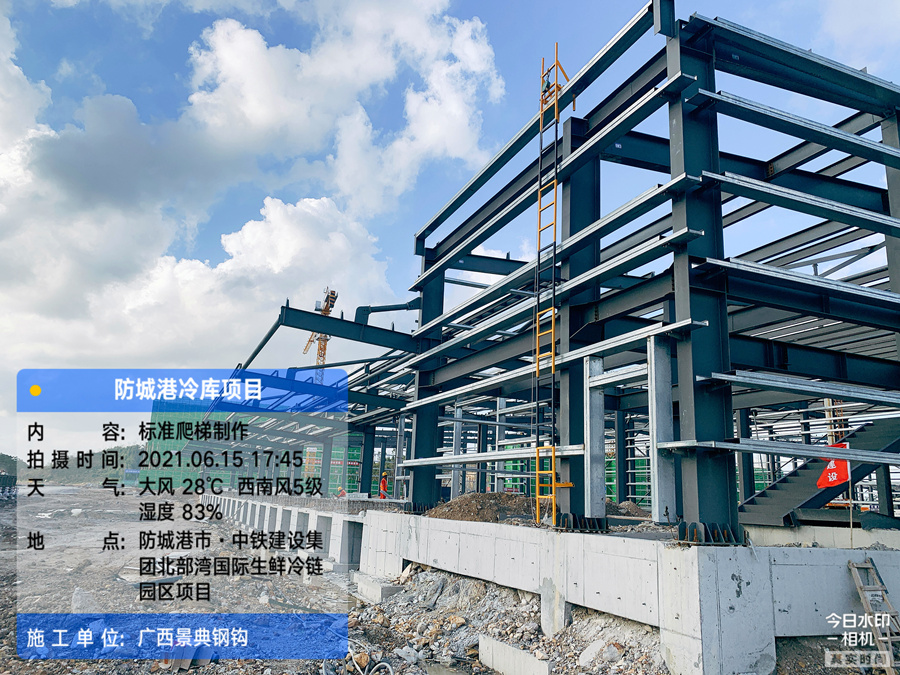

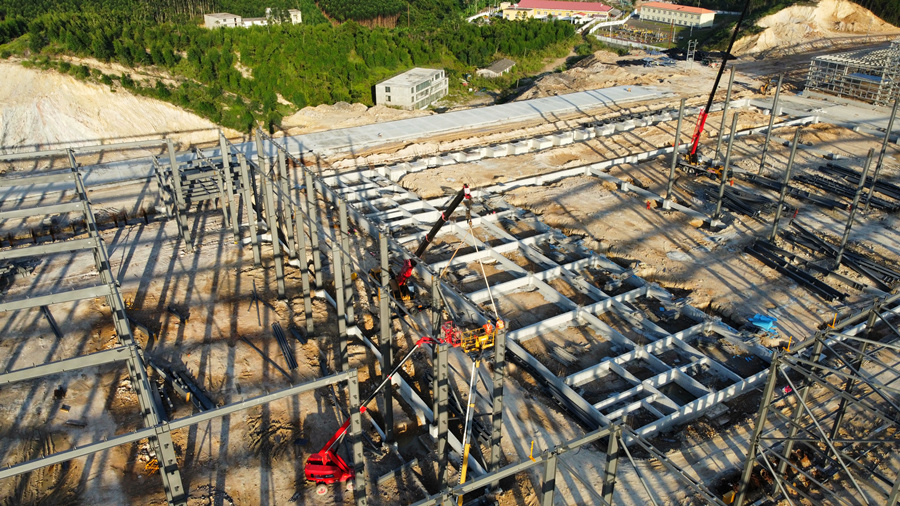

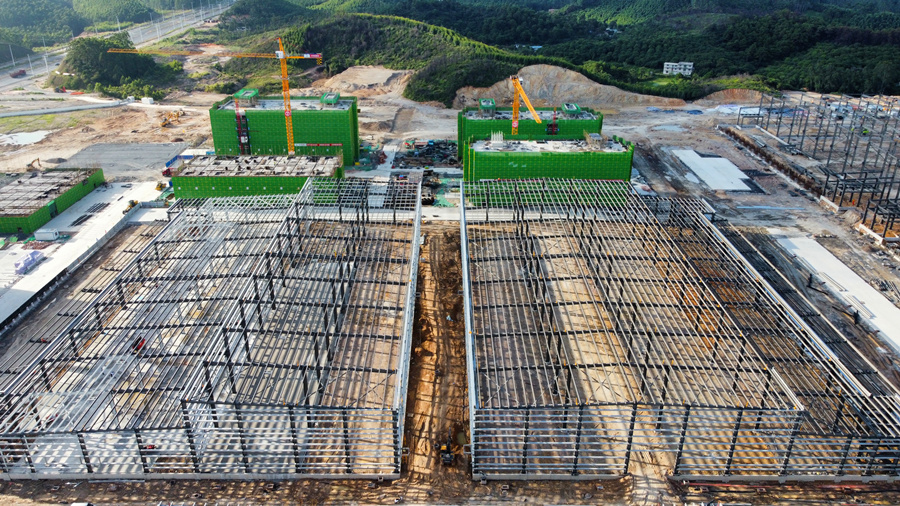

该项目目前9-10栋主结构已经完成,11栋正在进行主结构的施工安装,12-14号库正在进行钢构件加工制作和现场预埋件安装,14号库预埋件安装完成,已进入下一道工序。已安装完两个库房,现场钢柱轴线定位精准,材料构件加工精准,至始至终还没有一件构件无法安装,需要现场扩孔的情况。

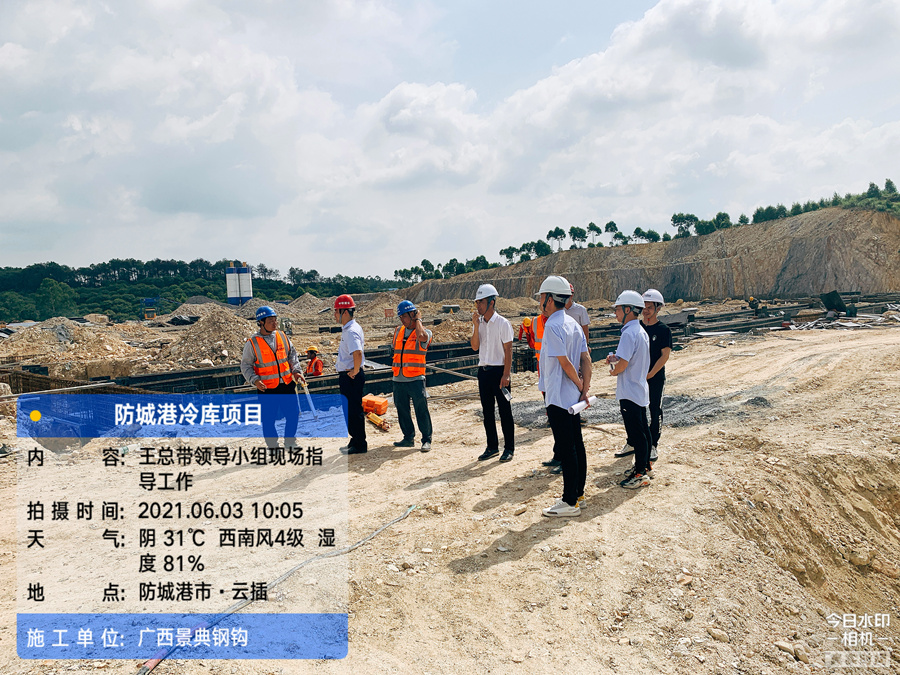

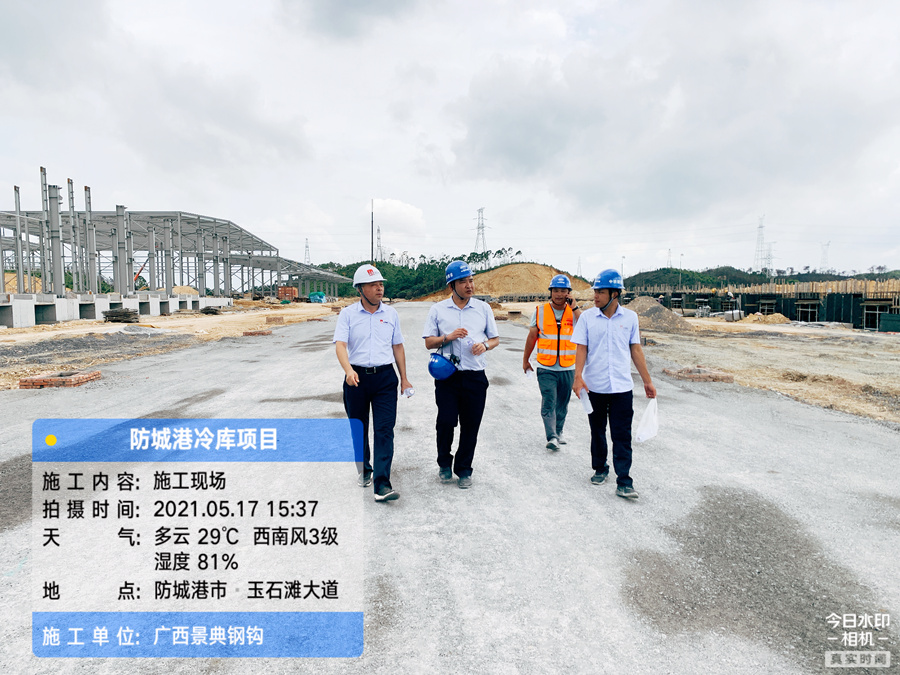

自项目开工以来,公司高层领导十分重视并关注项目的施工情况,公司总经理夏云飞、项目运营副总王安杰坚持每周到项目上开展巡视工作和安全检查,听取项目管理部施工情况汇报,细心指导项目部有序推进施工管理工作。

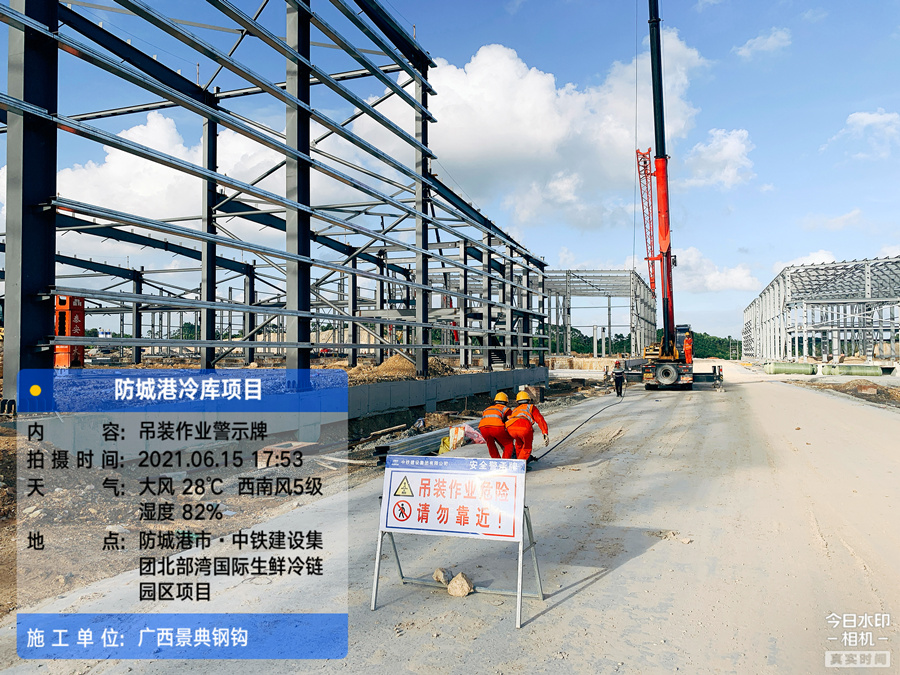

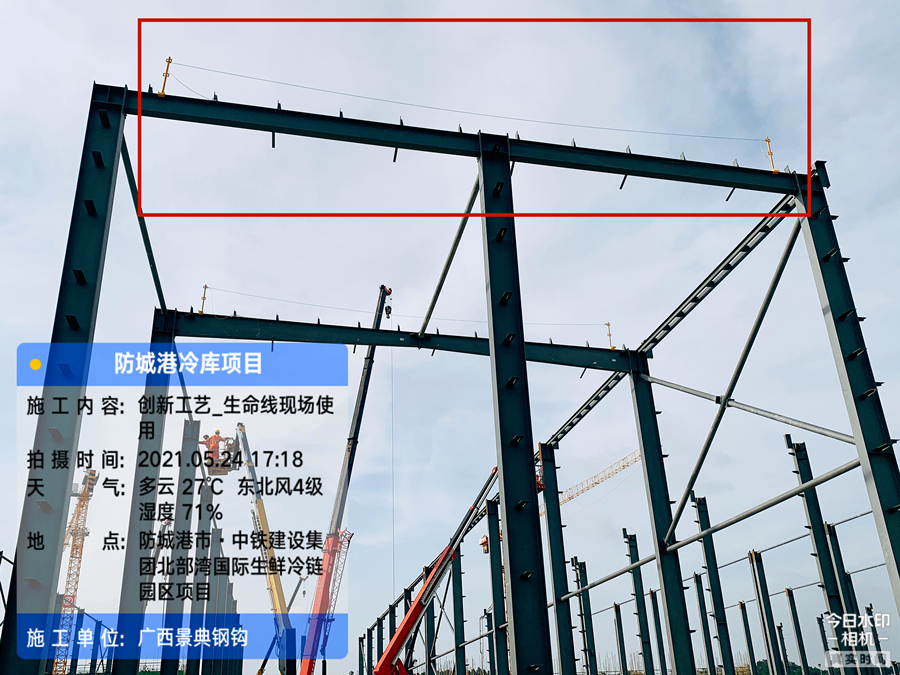

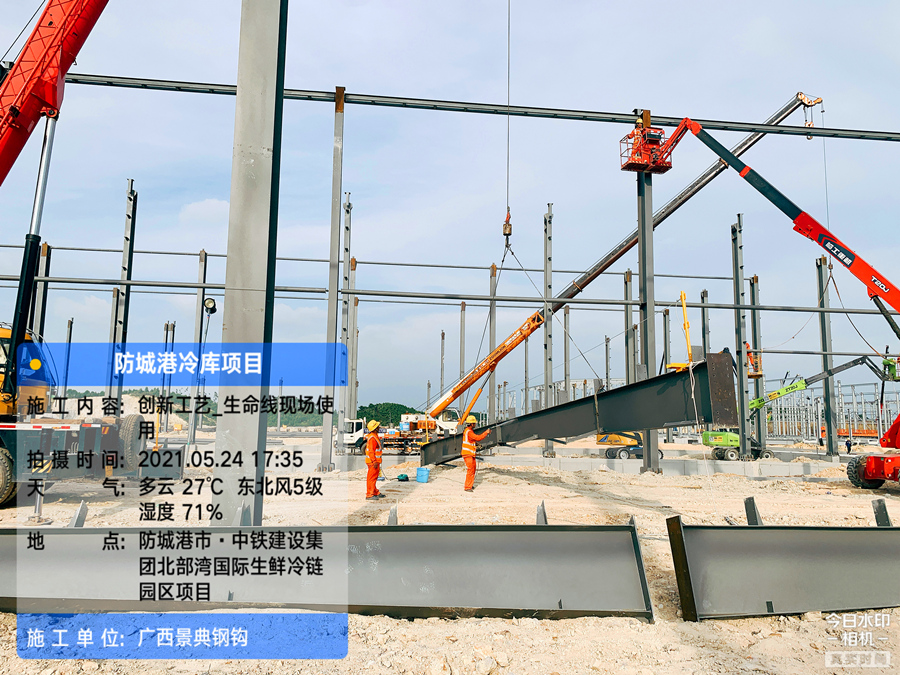

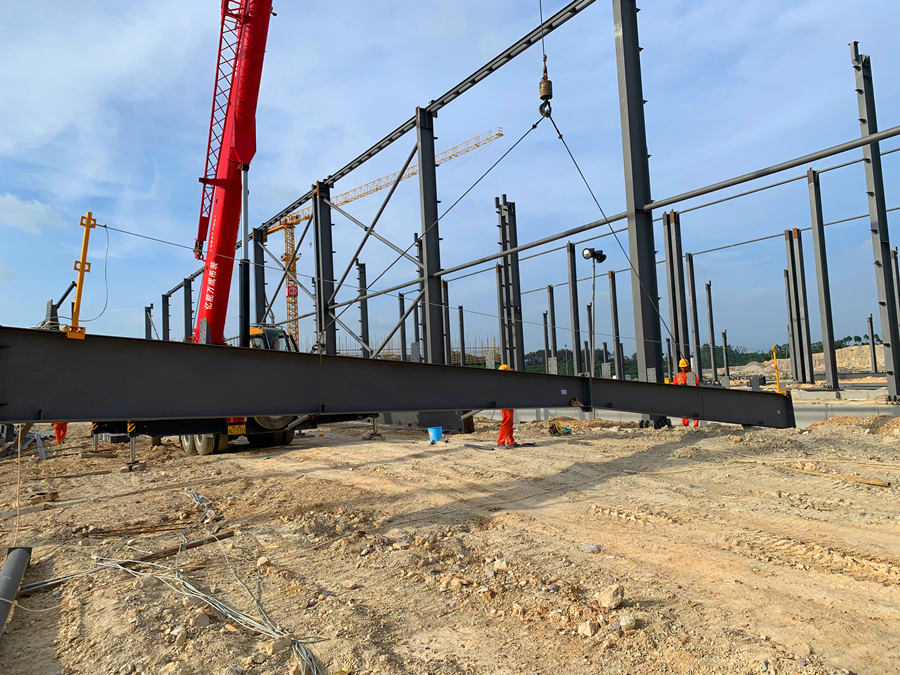

在领导的指导和鼓励下,项目部的管理工作取得了很大的突破,在安全管理和创新工艺工法上很多亮点值得公司其他项目管理部借鉴学习,如:1、公司研发的溜绳支架安装简便,可循环使用,确保高空作业安全。2、构件吊装之前全部清洗,以保证钢构件的干净整洁,为后面做防火涂料施工的工艺质量做足保障。3、工人劳务服装统一,纪律性强,每天晨会接受项目部技术和安全交底,工作状态精神饱满。4、现场使用起臂车安装斜撑及钢梁,通过机械配合安装,与传统的安装方式相比更快捷、更高效、更安全。5、施工工期主要集中在雨季和海边台风季节,要做到有效的组织人力、机具分配,做好雨季冰冻期施工措施,依据天气预报对现场施工进行及时调整。
广西北部湾国际生鲜冷链园区项目是立足广西,面向东南亚,打造成为冷链物流的标杆,形成全区冷链物流“一张网”,服务广西经济发展,助力西部陆海新通道和“一带一路”建设的重点项目,项目的建成,将给钦州、北海和防城港三市的种养殖、捕捞业,也就是海鲜、水果等产品流通运输提供便利,不仅要补充国内的生鲜需求,更要促进中国和东盟各国生鲜产品的销售贸易,打造成集保鲜、加工、配送、冷藏、交易为一体的生鲜冷链产业园区。投产后,预计形成生鲜食品每年20万吨的加工能力;有力填补防城港、自治区冷链物流基础设施短板和大型冷链物流基地的空白,为自治区发展作贡献。
景典公司作为钢结构专业工程的施工单位,将以质量为中心,以工期为目标,精心组织、科学管理、高速优质安全地完成本工程施工任务。
